工廠中央空調一般是在車間里安裝,涉及到工廠加工以及員工工作內容及上下班等問題,其安全性、專業性以及特殊情況處理等問題都有著極其嚴格的工藝要求。
施工技術措施
一、 設備安裝
1. 主機房設備安裝
(1) 主機房設置兩臺螺桿式水冷機組,六臺水泵,兩臺 冷卻泵。屋頂設三臺冷卻塔。
(2)設備在安裝時,必須先復核基礎尺寸,檢查預留洞孔,核實正確后方可進行安裝。
(3)設備運往現場后,可直接用吊車吊至基礎附近,然后采用專業工具將設備送至基礎上,并按規范要求安裝減振裝置或直接裝減振墊板。靜止設備、傳動設備均由鉗工進行找平找正工作。
(4)設備安裝過程中,應注意設備配管口封閉,以免有臟物進入設備。
2. 送風設備的安裝
(1) 風機盤管、空調風柜,新風機均為車間送風設備,應先進行外觀檢查和臨時水電檢驗,合格后方可安裝。
(2)對于風機盤管,新風機等,采用膨脹螺栓加可調節吊桿懸掛在天花板下。并在聯接點加設減振墊片。
(3) 對于落地式的柜機應檢查基礎的平整,柜機安裝應穩定,并設置20mm厚橡膠防振墊。
(4) 送風設備安裝應有1%的坡度,以保證凝結水的暢通。
3. 管道的安裝
1、 水系統管道的安裝
(1) 水管安裝前,必須檢查設備安裝是否符合要求,并清除浮銹、臟物,待達到要求后方可進行安裝。
(2) 管道安裝要求簡潔、美觀,盡量減少彎頭,高點必須設放氣裝置,低點須設泄水裝置。
(3) 管道安裝須有一定的坡度,特別是冷凝水管,順坡坡度不小于3/1000。
(4)當管徑>150mm時,應采用無縫鋼管,用焊接鏈接;當管徑<150mm時,采用鍍鋅鋼管,連接方式采用焊接或絲口連接。
(5) 管道支架形式及間距應嚴格按圖紙中要求布置。采用封閉式木墊支架,切不可使管道與鋼支架直接接觸。
(6) 管道與設備連接處全部為軟連接。
(7) 管路上的閥門、軟接頭等管道附件安裝必須經過現場試壓合格。
(8) 管道穿墻、穿樓板,必須使用比管道大2#或2#以上的套管,且保證同心性,保證以后保溫的合理空間。另外,管道與管道之間,管道與建筑物之間必須保證有效的保溫距離。
(9)管道安裝完畢,必須對管道進行清洗,并進行管道的強度試驗及嚴密性試驗。
(10) 管道壓力試驗采用水或壓縮空氣作介質,強度試驗時取較不利點工作壓力的1.25倍作試驗壓力,保持10分種,以壓力表不下降,無漏點,及目測管道無變形為合格;嚴密性試驗時,將強度試驗壓力降至工作壓力,保持24小時,壓力不超過0.05Mpa,外觀檢查管子連接處、管件、閥門等均無滲漏現象,為試驗合格。
(11)冷凝水管采用PVC管道,試水試漏時,應打開設備的放氣裝置,讓水充滿整個PVC管道,持續24小時,以管道無滲漏,設備凝結水盤不承水為合格。
2、風系統的安裝
(1) 風管采用優質鍍鋅鐵皮制作,進行工廠化預制。
(2) 風管法蘭緊固螺栓的間距不大于150mm,風管及管件的制作應采用咬接或鉚接,風管法蘭墊片采用5mm厚橡膠板或石棉橡膠板。
(3) 風管尺寸大于800mm時,按規范要求進行加固處理。
(4) 風管不得有橫向拼接縫,盡量減少縱向拼接縫,矩形風管底邊寬小于800mm時,其底邊不得有縱向拼接縫。
(5) 風管板材的拼接采用單咬口,圓形風管的閉合縫采用單咬口,彎管的橫向縫采用立咬口,矩形風管轉角縫采用轉角咬口、聯合角咬口或按扣式咬口,上述咬口縫處都必須涂密封膠,貼密封帶。
(6) 風管內表面必須平整光滑,不得在風管內加骨架及加強筋,以免增加風管的阻力。
(7) 金屬風管與法蘭連接時,風管翻邊應平整并緊貼法蘭,寬度不應小于7mm,翻邊處裂縫及孔洞應涂密封膠。
(8)中效過濾器后的風管法蘭鉚釘縫處應涂密封膠,涂密封膠前應清除表面的油污及臟物。
(9)凈化空調系統風管安裝清洗后,必須進行漏風試驗,測漏風率時,應對所有密封處作全面檢查,保持靜壓1000Pa;潔凈度等于或高于1000級的系統,漏風率不應大于1%,潔凈度低于1000級的系統,漏風率不應大于2%。
(10) 風管上所有閥門應安裝在易于操作的地方,防火閥易熔片在系統安裝完畢后裝入。
(11) 風管與設備連接處,必須使用帆布軟接頭。
4.系統的防腐保溫
(1)試壓、試漏檢驗合格后,進行防腐保溫工作。
(5) 整個系統除鍍鋅材料外,其它鋼管、管架等應嚴格進行防腐。
(3)保溫不良引起冷凝水“結露”是空調的通病,系統使用保溫材料纏緊裹嚴,避免“漏風”,接頭應采用搭接錯縫的形式,杜絕有絲毫的空氣與管道進行接觸。另處,管道使用的隔熱材料及風管使用隔熱材料粘緊裹嚴,按照廠方所的技術要求操作。
二、 施工程序與勞動力布置

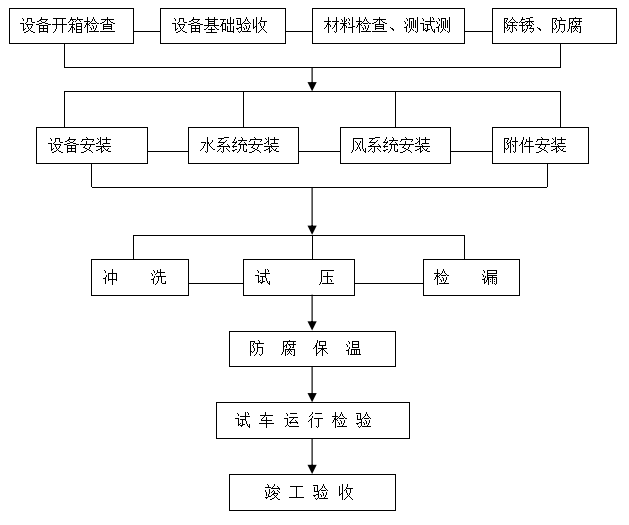

整個空調安裝工程可按如下程序進行施工。
三、工廠中央空調解決方案需要滿足的條件:
1、離心機組占地面積比較大,需要準備一個比較寬敞的環境用于安裝。
2、廠房需提供一定的空間用于擺放水冷柜機,并且一定要有足夠的空間回風,提供冷風管吊頂位置。
四、工廠車間中央空調解決方案分析:
1、工業冷卻當中,是利用冷水機組制出的低溫冷水對產品進行冷卻,大多數機組所處的工作環境惡劣,并且管道會受到工業化學物品的腐蝕,所以安裝工藝與材料要求比較高。
2、工業廠房空調使用水冷柜機,其能效比相當高,風量大,直接在水冷柜機出風口拼接出風管,冷風通過風管輸送到各個工作崗位,每個崗位設置風閥,能有效的控制部分高溫作業關鍵工位的工作環境溫度。
目前市面上較為常見的車間中央空調為螺桿式冷水機組,它由螺桿制冷壓縮機組、制冷器、蒸發器等組成的一個全面制冷系統。它占地的面積也很小。操作簡單,只要培訓一下就可以輕松操作了。另外它的制冷量強大,所以適合大中型的工廠。
版權歸上海納尚建筑裝飾工程有限公司所有
